主 送 單 位
|
電力遷改作業隊
|
第 1 頁 共 1 頁
|
|
工 程 名 稱
|
金山鐵路改建工程電力遷改
|
日 期
|
2009年12月 21 日
|
一、導線接續技術要求:
1、 導線與連接管連接前應清除導線表面和連接管內壁的污垢,清除長度應為連接部分的2倍。連接部位的鋁質接觸面,應涂一層電力復合脂,用細鋼絲刷清除表面氧化膜,保留涂料,進行壓接;
2、 接續管的型號與導線的規格應配套;
3、 電力貫通線導線型號為LGJ-70/10,導線壓接方式為:壓口數16道,每側8道,管長500mm,每道間距A2=46mm,一端余長為A3=54.5mm,另一端余長為A1=123.5mm;

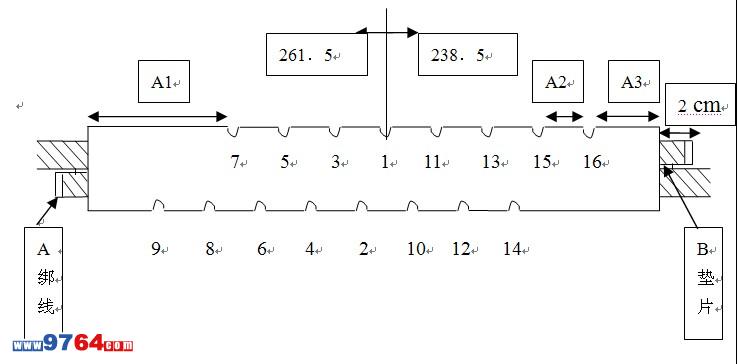

![]() 1、2、3、4……表示壓接操作順序。
4、鉗壓后導線端頭露出長度,不應小于20mm,導線斷頭綁線應保留;
5、 壓接后接續管兩端附近的導線不應有燈籠抽筋等現象;
6、 壓接后的接續管彎曲度不應大于管長的2%,有明顯彎曲時應校直;
7、 壓接后或校直后的接續管不應有裂紋;
8、 壓接后接續管兩端出口處、合縫處及外漏部分,應涂刷電力復合脂;
9、 作業隊必須在導線接續前12小時以上報接續計劃,經專業技術負責人允許且在其與監理到場后方可接續;
若與以上任意一條相違,必須重新鉗壓。
10、在同一檔距內,在同一根導線上的接頭不應超過一個;
11、導線接頭位置與導線固定處的距離應大于0.5米,當有防振裝置時,應在防震裝置以外;
12、導線跨越標準軌距鐵路,一、二級公路,一、二級通信線路,通航河流以及特殊管道時,不得有接頭;
二、安全文明施工
1、新入廠人員必須進行三級安全教育培訓,經考試合格后持證上崗;特殊工種應持相應的
證件方可上崗作業;
|
2、進入施工現場必須穿防護服、戴安全帽;
3、橫越線路時必須做到“一站、二看、三通過”;
4、導線接續人員必須持導線接續資格證方可進行接續工作;
5、施工場所應保持整潔、有序,作業點應做到“工完料盡場地清”,剩余材料應堆放整齊、可靠;
6、嚴禁摘取田地里的瓜果蔬菜等。
|
交底人: 安全質量負責人: 被交底人:(見附件) 年 月 日
