電力方溝開槽技術交底


評論: 更新日期:2015年08月26日
交底內容:
一、施工方法
(一)溝槽開挖
1、開槽時由測量人員跟進測量,采用兩步臺階開挖,先開挖上部,然后進行二步臺階一下開挖,開挖時一次放坡到位成型,邊坡比例為1:1,遇土層不良時邊坡比例加大至1:1.5。
2、電力溝槽下口寬為5米。
3、槽底高程允許偏差為(0—-20mm)。
4、溝槽平直,泄水坡度均勻,排水流暢,允許偏差為±50mm,槽底兩側寬度不得小于設計規定。
5、挖槽時在達到設計標高以上200mm時,停止機械挖土,采用人工清理槽底,保證槽底標高正確,平整,槽底土壤不受擾動。
6、如遇地下水,采取在坡角挖300*300的排水溝,每隔50米設置集水坑,集水坑尺寸為500*500*600,用4存泵進行抽水。排出溝槽外位置距槽邊不小于4米,以防止排水回灌。并設置檔土埂。
(二)沉降觀測

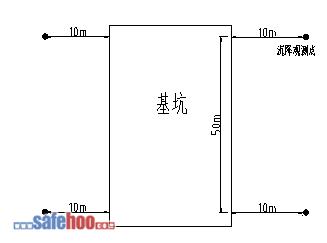

1、沿基坑行進方向布置,間距50m一處,觀測點分別布置在基坑兩側;沉降觀測點每斷面設置2個,布置于基坑邊緣兩側各10m處;
2、為有利于測點看護,集中觀測,統一觀測頻率,各觀測項目數據的綜合分析,各部位觀測點須設在同一橫斷面上。

3、沉降觀測樁埋設技術要求
沉降觀測樁:選擇Φ14mm鋼筋,頂部磨圓,底部彎鉤,在觀測斷面通過測量埋置在設計位置,埋置深度不小于0.3m,樁周0.15m×0.15m用C15混凝土澆筑固定,完成埋設后測量樁頂標高作為初始讀數。測量完畢后,用木膠板將觀測點覆蓋好。
4、沉降觀測設備的埋設是在施工過程中進行的,施工單位的填筑施工要與設備的埋設做好協調,做到互不干擾、影響。
5、 在觀測過程中發現沉降值超過預警值時,要及時通知項目部。
施工內部量測數據控制界限(預警值)
序號 量測項目 允許極限值 控制界限值
1 地表下沉 跨徑≤8m 40 20
跨徑>8m 55 45
2 溝槽水平位移 30 21
6、觀測頻次要求:基坑沉降觀測的頻次不低于下表的規定。
基坑沉降觀測頻次表
變形速度(mm/d) 量測斷面距開挖工作面的距離 量測頻率
>10 0~5.3 1~2次/天
10~5 5.3~10.6 1次/天
5~1 10.6~26.5 1次/天
<1 >26.5 1次/周
7、.每次觀測完畢后要做后記錄,并上報到項目部測量主管。
二、安全管理措施
1、挖土時要注意土壁的穩定性,發現有裂縫及傾坍可能時,人員要立即離開并及時處理。
2、人工挖土,前后操作人員間距離不應小于2m,堆土在1m以外并且高度不得超過1.5m。
3、機械應停在堅實的地基上,如基礎過差,應采取走道板等加固措施,不得將挖土機履帶停至基坑邊距離2m內停、駛;運土汽車不宜靠近基坑平行行駛,防止坍方翻車。
4、配合機械清槽的工人,不準在機械回轉半徑下工作,禁止在溝槽內壁休息或站立。
5、基坑四周必須設置1.5m高護身欄桿,要設置一定數量的臨時上下基坑用的坑梯。
6、場內道路應及時整修,確保車輛安全暢通,各種車輛應有專人負責指揮引導。
在開挖基坑時,必須設有切實可行的排水措施,以免基坑積水,影響基坑土壤結構。
7、清坡、清底人員必須根據設計標高做好清底工作,不得超挖。如果超挖不得用松土回填,以免影響基礎的質量。
8、開挖出的土方,要嚴格按照施工組織設計的部位堆放,不得堆于基坑邊緣,以免引起地面堆載超荷引起土。
9、開挖出的土方,要嚴格按照施工組織設計的部位堆放,不得堆于基坑邊緣,以免引起地面堆載超荷引起土。
10、嚴禁操作人員在酒后進入施工現場作業。
11、每個工人進入施工現場都必須頭戴安全帽。
