鋼支撐施工技術交底


評論: 更新日期:2014年04月12日

?

工程名稱
中國中鐵一局蘇州I-TS-14標
交底部位
金雞湖A島中間風井工程
工序名稱
鋼支撐架設
交底提要:?中間風井鋼支撐架設施工技術交底
交底內容:
??? 一、施工簡介
???????? 金雞湖A島中間風井主體圍護結構采用Φ1200mm@1350mm鉆孔灌注樁,在灌注樁樁頂設置冠梁把圍護樁體連接成一個整體,冠梁斷面尺寸,設計截面為1200mm×1000mm,相應長度為85.8m。風井基坑開挖共設六道支撐,第一道鋼筋混凝土支撐采用(600mm×800mm)其余支撐采用鋼管支撐(Φ609,壁厚16mm)。支撐架設必須隨挖隨撐,嚴格按設計及時適量施加預應力。
二、施工方法
?????? 1、鋼支撐架設工藝流程如圖1-1
???????

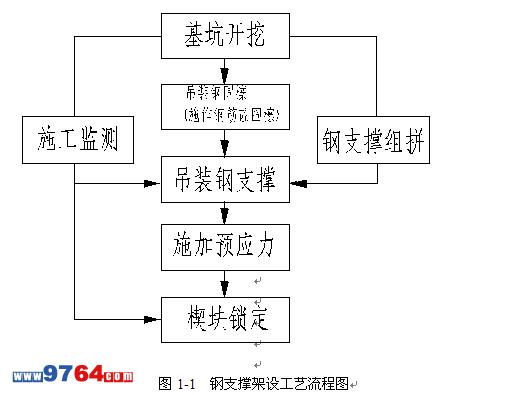

圖1-1?鋼支撐架設工藝流程圖
?
技術負責人
?
交底人
?
接受交底人
?
注:1、本表用于承包單位對作業班組的技術交底;
2、本表一式三份,交底后承包單位項管部、作業班組各留一份,報監理部一份備案
?????????
?
蘇 州 軌 道 交 通 工 程
承包單位:中鐵一局集團有限公司????????????????????????????????????? 合同號:I-TS-14
監理單位:鐵四院(湖北)監理咨詢工程有限公司??????????????????????? 編?號:09
技術交底記錄???? ?????????A3.12

?

工程名稱
中國中鐵一局蘇州I-TS-14標
交底部位
中間風井工程基底加固
工序名稱
鋼支撐架設
交底提要:?中間風井鋼支撐架設施工技術交底
交底內容:
??? 2、鋼支撐架設
???????? ①開挖時隨挖隨架支撐,在支撐位置挖出來之后,迅速安裝支撐并及時按設計值施加預應力。
???????? ②在鉆孔灌注樁之間施工擋土板,保證圍檁頂端的平整,使墻面受力均勻。
架設鋼支架安裝支撐前,預先標出支撐位置,在標出的支撐位置處,按設計位置打設螺栓設置鋼支架,支架要牢固,嚴防支撐因圍護結構變形或施工撞擊而脫落。
???? a、鋼支架制作:鋼支架采用長度分別為550mm、560mm和600mm的三節L758的角鋼拼焊而成,焊好后的鋼支架應保證兩直角互相垂直,并有足夠的穩定性,不得出現歪扭、虛焊現象。
???? b、鋼支架安裝:每層土方開挖至支撐位置后,根據測量出的支撐中心線反算出鋼支架面頂標高,再從此標高下移80mm、400mm、870mm的同一垂直線上打3個ф25錨栓孔,用環氧砂漿或其它膠結材料注入孔中,并插入直桿錨栓,經一定養護期后,再將鋼支架套入錨栓上緊螺母,并牢固固定于鉆孔灌注樁上。鑒于實際打設時孔眼位置變化,需根據實際錨栓孔間距、相互位置關系用氧焊在鋼架上準確割孔。
???? ④架設鋼圍檁和鋼筋砼圍檁
???? a、鋼圍檁加工:鋼圍檁采用雙拼H格構588*300*12*20焊接而成。依據支撐間距在對應支撐位置焊接掛籃。鋼圍檁截面尺寸為600*300mm,分段加工,一般分段長度取2~3個支撐間距,轉角部位應根據實際長度加工。
?
技術負責人
?
交底人
?
接受交底人
?
注:1、本表用于承包單位對作業班組的技術交底;
2、本表一式三份,交底后承包單位項管部、作業班組各留一份,報監理部一份備案
?????????
蘇 州 軌 道 交 通 工 程
承包單位:中鐵一局集團有限公司????????????????????????????????????? 合同號:I-TS-14
監理單位:鐵四院(湖北)監理咨詢工程有限公司??????????????????????? 編?號:09
