狠狠躁日日躁夜夜躁2022麻豆,亚洲欧洲日产8x8x,天天玩天天射天天操动态图,中文字幕在线观看亚洲,91黄色在线观看,一级黄色毛片在线免费观看,久草精品在线播放

安全管理網

導航:安全管理網>> 管理資料>> 施工方案>>正文

廠外直流冷卻水給水管道施工方案


評論: 更新日期:2016年09月12日
1、編制依據及適用范圍
1.1 《廠區直流冷卻水管道安裝》15-F566S-S020502;
1.2 《電力建設施工質量檢驗及評定規程》(第一篇土建工程篇);
1.3 《電力建設安全操作規程》DL5009.1-2002
1.4 《建筑施工手冊》第五版
1.5 《電力建設安全健康與環境保護管理工作規定》
2、作業項目概況及工作量
2.1工程概況
本工程柬埔寨西哈努克港3×135MW燃煤電廠為三臺機組,廠外循環水管道位于電廠北側(E=4876.800)延伸至直流冷卻水泵房。途徑改造河道涵管處,由我單位負責施工涵管內部循環水管道安裝。
2.2 工作量

?

土石方工程
開挖
回填
數量
1500方
1500方
3、作業具備條件
3.1技術準備
序號
必須具備的條件
責任單位
備注
1
開工報告審批完成、作業指導書編制完、經審批合格
資料室
?
2
圖紙會審及設計交底完成
建筑組、安裝組
?
3
材料到場齊全并經檢驗合格
建筑組、安裝組
?
4
安全技術交底及雙簽字進行完成
建筑組、安裝組
?
5
施工場地、道路、水電、通訊滿足要求
建筑組、安裝組
?
6
施工用工機械準備完成并經檢驗合格
機械
?
7
各工種作業人員進場,滿足施工要求
人事管理
?
8
施工記錄、驗收表格齊全
建筑組、安裝組
?
9
施工人員熟悉圖紙、技術及質量要求,明確施工范圍、內容及施工順序。
建筑組、安裝組
?
10
施工人員安全教育、體檢已完
安監部
?
11
施工組織機構健全并有序運轉
建筑組
?
3.2 作業工機具
3.2.1 儀器、儀表
序號
名稱
規格
精度等級
數量
備注
1
全站儀
GTS330
B類強檢
1臺
校驗合格,且在有效期內
2
自動安平水準儀
DSZ2
B類強檢
2臺
校驗合格,且在有效期內
3
鋼卷尺
50m
一般檢驗
3把
一次性檢驗
4
塔尺
5m
一般檢驗
4把
一次性檢驗
5
鋼卷尺
5m
一般檢驗
5把
一次性檢驗
3.2.2施工作業工機具統計表
序號
名稱
規格
數量
備注
1
鐵鍬
尖頭和平頭
20把
?
2
挖掘機
鏟斗容量1.0m3以上
1臺
?
3
推土機
發動機額定功率180hp
1臺
?
4
自卸汽車
載重量15t
2輛
?
5
電動、柴油抽水泵
150
2臺
?
6
壓路機
?
1臺
?
3.2.2安全用具配置表
序號
名稱
規格
單位
數量
備注
1
安全圍欄
標準圍欄
m
600
?
2
安全警示牌
達標
4
?
3
安全帽
質量合格
30
?
3.3主要勞動力配置計劃
序號
作業人員工種
數量
資格
職責
1
行政負責人
1
有整體指揮能力,責任心強
熟悉混凝土施工
2
技術負責人
2
有施工經驗,熟悉圖紙,責任心強
能現場解決一般問題并了解驗收要求
3
施工管理員
2
了解管道安裝流程方法
具有一定的協調能力
4
安監員
1
有安監證責任心強
現場安全工作
5
質檢員
2
有質檢證,熟悉規范和圖紙
現場質檢工作
6
技術員
2
有現場施工經驗熟悉圖紙
現場技術工作
7
自卸汽車司機
3
有證、掌握本工種操作技能熟練。
現場施工
8
挖土機司機
2
有證、掌握本工種操作技能熟練。
現場施工
9
推土機司機
2
有證、掌握本工種操作技能熟練。
現場施工
10
電工
1
有證、掌握本工種操作技能熟練。
現場施工
11
壓路機司機
2
有操作證,并能熟練操作。
現場施工
12
力工
20
身體健康,年輕力壯
現場施工
3.4人員職責:
3.4.1操作人員開工前需經培訓、三級安全教育并進行體格檢查,作業前必須認真接受安全、技術交底,嚴格按交底執行,遵守操作規程,并服從統一指揮;特殊工種作業人員需持證上崗。
3.4.2技術員
1) 技術員應在所有項目開工前進行技術、質量、安全、環境交底,并及時將技術、安全、環境交底書移交給資料室。
2) 施工現場材料用量由技術員統籌管理,應本著可行節約的原則進行限額控制。
3) 施工過程中負責監督、檢查、指導方案、措施的實施情況。
4) 技術員負責施工項目測量定位放線及工程施工幾何彈線的三級驗收工作,并及時整理好有關資料。
5) 技術員應經常深入施工現場,加強中間檢查,掌握施工情況,幫助班組解決施工中存在的質量問題。
3.4.3安全員:
1) 認真執行公司安全旁站制的有關規定,作到安全專業人員不脫崗,不串崗,堅守各自所管區域永處受控、確保一方平安。
2) 監督檢查施工現場安全文明施工狀況和職工的作業行為。有權制止處罰違章作業及違章指揮行為;有權根據現場情況采取安全措施或設施,對嚴重危及人身安全的施工,有權指令停止施工,并立即報告領導研究處理。
3) 監督重要施工項目和危險作業項目的安全措施交底的執行。并對危險點進行識別加以控制。
4) 對施工現場和安全衛生責任區內文明施工,環境衛生、成品保護措施執行情況以及生活衛生的管理進行監督、檢查。
5) 營造良好的安全文明施工宣傳氛圍,作到現場標志牌、警告牌明顯、清晰。
3.4.4 質檢員:負責施工過程工序質量驗收,收集,整理資料。
3.4.5 施工員:按照施工方案、作業指導書要求組織施工,負責落實安全、技術措施。
3.4.6 材料員:按照材料計劃,組織施工料具進場。
3.5現場施工管理
3.5.1施工管理:安排好現場施工計劃,實行分塊流水施工,提高施工效率,加強現場安全作業管理。嚴禁違章作業及指揮,及時調配好現場勞動力。
3.5.2 技術管理:作好圖紙會審、技術交底、安全技術交底、技術措施的編制等工作。在施工活動中遵照所制定的有關技術管理制度的規定和程序安排和生產,保證施工生產順4.4.3計劃管理:在施工中提出日、周工程進度計劃,并根據工程進展計劃,安排材料使用計劃,保證工程的順利進行。工程進度計劃按施工總體綜合進度計劃執行,局部進行調整。
3.5.4質量管理:建立質量保證體系,嚴格檢查、驗收,工序交接制度,不斷提高質量管理水平。
3.5.5安全管理:建立、健全安全生產管理制度,學習國家、行業和上級有關安全生產工作的方針、政策、法規、標準和其他有關文件,制定有關安全生產技術和管理措施,建立安全保證體系,技術人員作好安全交底教育和施工技術安全培訓工作。檢查安全措施落實情況,在生產過程中加強監督檢查,發現安全隱患改正,堅持以“預防為主”作為安全生產的重心。
3.6技術、安全交底
所有參加作業人員作業前必須認真接受安全、技術交底,之后方可作業。
3.7 工序交接
定位及高程測量→技術人員計算并放出開挖區域→土方開挖→管道安裝→回填
4、作業順序、方法及要求
4.1作業流程
定位及高程測量→技術人員計算并放出開挖區域→土方開挖→管道安裝→回填
4.2作業內容、方法及技術要求
4.2.1溝槽開挖

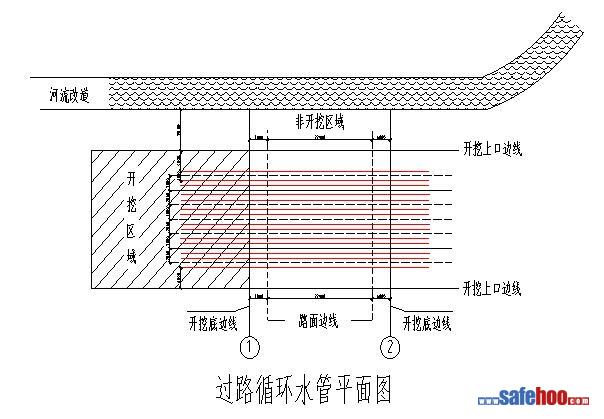

?本工程由于過路涵管施工,決定先進行廠外過路段循環水管溝開挖開挖尺寸見圖一。
?
(圖一)
廠外循環水管溝開挖至①處,待過路涵管安裝完畢,再進行②至直流冷卻水泵房循環水管道工程。
開挖總要求:本次開挖采用機械大開挖、人工配合清槽、自卸汽車運輸?shù)氖┕し桨?。采用一臺挖掘機,一次開挖至管道底標高,然后采用人工清基至墊層底標高,邊挖邊修坡。施工區域及施工順序根據安裝專業要求進行,嚴格控制好挖深,嚴禁超挖。
放線:由測量員根據管道圖、開挖圖及安裝區域放出此區域管道開挖底邊線撒灰線并測出此區域原始地坪高程(本圖高程為MSL及絕對高程),做好高程及放線記錄移交給安裝和土建技術專工。專工根據測量數據及管道圖紙計算開挖深度并按1:1放坡放出開挖區域上口邊線,施工過程中做好高程及放線記錄并申請監理及建設單位驗收確認。開挖完畢后管道安裝放線詳見管道安裝方案。

網友評論 more
創想安科網站簡介會員服務廣告服務業務合作提交需求會員中心在線投稿版權聲明友情鏈接聯系我們
